In der Bestandsaufnahme zeigt sich ein wiederkehrendes Muster: Maßnahmen werden nach Sichtbarkeit priorisiert, nicht nach Bauablauf. „Zuerst die Fassade" ist die häufigste Aussage. Ökonomisch ist sie in den meisten Fällen die ungünstigste.

Herkunft der Mehrkosten

Über die Gesamtkosten entscheidet in erster Linie die Sequenz der Arbeiten, weniger der Einzelpreis eines Gewerks. Werden Fassade und Dach getrennt ausgeführt, entstehen Mehrkosten an drei klar benennbaren Stellen:

  • Doppelte Gerüsthaltung. Auf- und Abbau sowie Standzeit fallen zweimal an statt einmal. Bei getrennter Ausführung verdoppelt sich damit die teuerste Nebenposition der Maßnahme.
  • Nacharbeit am oberen Fassadenanschluss. Folgt das Dach erst nach der Fassade, muss der bereits fertiggestellte Anschluss erneut geöffnet und hergestellt werden.
  • Entfallende Förderkopplung. Gebündelte Maßnahmen aktivieren Boni der Förderkulisse, etwa den iSFP-Bonus, die bei Einzelausführung ungenutzt bleiben.

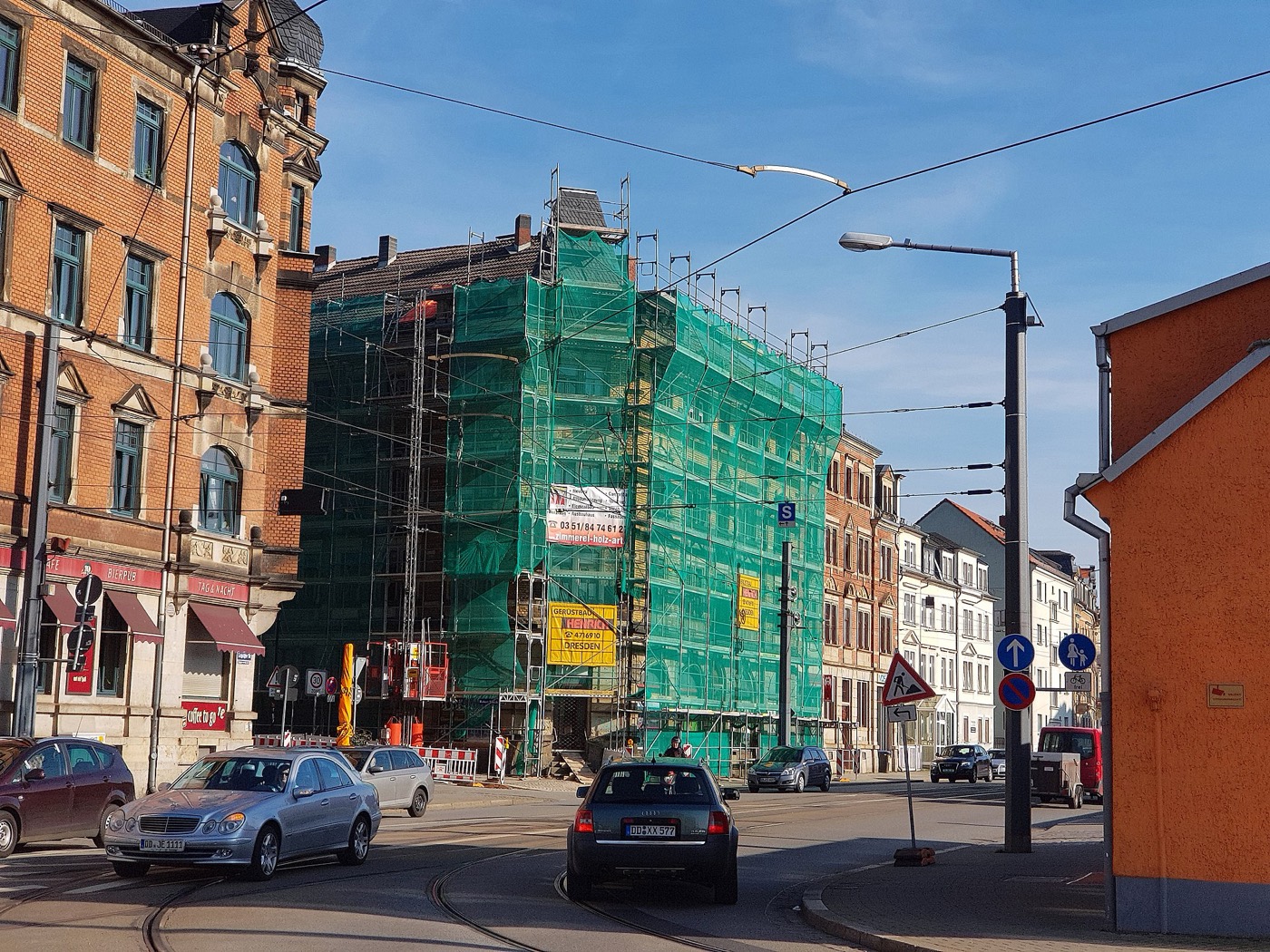

In Gerüst und grünes Schutznetz gehülltes Gründerzeit-Wohnhaus an einer Straßenecke während der Sanierung.
Doppelte Gerüsthaltung ist die teuerste vermeidbare Position: Auf- und Abbau fallen bei getrennter Ausführung zweimal an. Foto: VSchagow / Wikimedia Commons · CC BY-SA 4.0

Die Sequenz bewegt die Kosten im zweistelligen Prozentbereich, der Einzelpreis nur um einzelne Punkte.

Modellrechnung

Mehrfamilienhaus, Fassade und Dach beide instandsetzungsbedürftig. Identische Gewerke und Einheitspreise; variiert wird ausschließlich die Reihenfolge. Beträge gerundet und illustrativ.

Position Sequenziell
(Fassade, Dach +2 J.)
Gekoppelt
(Dach & Fassade)
Gerüsthaltung15.000 € (2×)9.000 € (1×)
Nacharbeit oberer Fassadenanschluss5.000 €0 €
iSFP-Bonus (zusätzliche Förderung)0 €−3.000 €
Summe vermeidbarer Kosten20.000 €6.000 €
Vermeidbare Mehrkosten der sequenziellen Variante 14.000 €

Die Beträge sind gerundete Annahmen zur Illustration der Kostenstruktur, kein Angebot. Die ausgewiesene Differenz umfasst vermeidbare Kosten und Förder-Effekt. Sie ist keine Aussage über den Verkehrswert; ein Wertvorteil kann hinzutreten, ist jedoch gesondert zu ermitteln.

Beide Varianten fallen zu unterschiedlichen Zeitpunkten an. Für eine exakte Gegenüberstellung wäre daher der Barwert maßgeblich. Bei der hier betrachteten Größenordnung und einem Zeithorizont von rund zwei Jahren bleibt das Vorzeichen des Ergebnisses davon unberührt.

Konsequenz für die Planung

Der Einzelpreis bleibt relevant, wirkt jedoch auf einer anderen Größenordnung: Er bewegt die Kosten um einzelne Prozentpunkte, die Reihenfolge um einen zweistelligen Prozentsatz. In der Praxis empfiehlt es sich daher, die Maßnahmensequenz der nächsten fünf bis zehn Jahre einmal vollständig festzulegen, bevor das erste Gewerk vergeben wird. Für Wohnungseigentümergemeinschaften bedeutet das, die Sequenz und nicht allein das Einzelgewerk auf die Tagesordnung zu setzen.
